中国石油天然气股份有限公司长庆油田分公司第二采气厂2023年产能建设工程安全预评价报告

中国石油天然气股份有限公司长庆油田分公司第二采气厂2023年产能建设工程安全预评价报告

安全评价项目名称

中国石油天然气股份有限公司长庆油田分公司第二采气厂2023年产能建设工程安全预评价报告

被评价单位名称

中国石油天然气股份有限公司长庆油田分公司第二采气厂

评价类别

安全预评价

行业类别

陆地石油和天然气开采业

建设性质

新、扩建工程

项目地点

陕西省榆林市佳县、绥德县、横山区、神木市

建设规模

部署产能15×108m3/a,建井284口(直井229口、水平井55口),新建站场2座,扩建站场6座,新建集气支线42.35km,新建采气管线247.8km,新建注醇管线76.9km。

评价范围

本工程为长庆油田分公司第二采气厂2023年产能建设工程,评价范围所涉及的内容如下:

1)钻井工程

第二采气厂2023年气田开发产能建设工程部署产能15×108m3/a,建井284口(直井229口、水平井55口),新建井场112座。

2)采气工程

新建采气井284口,其中直井229口、水平井50口,新建井场阀组2座。

3)站场工程

(1)新建站场

新建站场2座:分别为米-8集气站、洲-19增压脱水站,新建RTU阀室1座。

①米-8集气站:进站截断清管区、清管发送区、外输截断区、集气一体化集成装置1套、DTY1250压缩机1台、采出液闪蒸罐1具、段塞流捕集器、火炬、电控一体化集成装置等。

②洲-19增压脱水站:卧式高效分离器、三甘醇脱水一体化集成装置、尾气回收增压装置、采出液缓冲罐、双筒式闪蒸分液罐、清管发送筒、放空火炬。

(2)扩建站场6座:分别为榆-13集气站、榆-9集气站、神-16集气站、洲-19集气站、三皇庙清管站、米-9清管站,扩建后站场规模不变。

①米-9清管站扩建:新建PN40  DN350清管器接收筒1具。

②榆-9集气站扩建:新增2路上游来液截断和计量装置。

③榆-13集气站:扩建2.5MPa DN2600采出液缓冲罐1具,新建采出液外输一体化集成装置,拆除原20m3采出液储罐2具。

④洲-19集气站扩建:拆除DN68  DN250清管发送筒1具,新建PN68  DN250清管接收筒。

⑤神-16集气站:神-16站清管区内预留位置扩建1路DN200清管接收装置。

⑥三皇庙清管站扩建:新建6.8MPa  DN350清管接收筒1具。

4)集输管线

本工程新建集气支线42.35km,采气管线247.8km,注醇管线68.3km,采出液管线18.5km。

(1)集气支线

米-8集气站~米-9清管站集气支线。集气支线规格L360M-355.6×7.1,长度16.5km。

洲-19集气站~三皇庙清管站集气支线:管线起点为洲-19集气站,终点为三皇庙清管站,管线规格为:L360M-355.6×7.1/8.0,设计压力6.8MPa,设计长度25.85km。

(2)采气管道及注醇管线

榆林气田南区:新建采气管线8.6km,规格为L245N-89×5,注醇管线8.6km,规格为L245N-27×4。

子洲气田:新建采气管线16.5km,规格为L245N-114×6/7(8.5km)、L245N-76×5(8km);注醇管线16.5km,规格为L245N-27×4。

米脂气田:新建采气管线124.5km,规格为L245N-168×6(11km)、L245N-114×5(18.5km)、L245N-89×5(43km)、L245N-76×5(26km)、L245N-60×5(26km);注醇管线36km,规格为L245N-27×4。

神木气田:新建采气管线98.2km,规格为L245N-76×5(12.8km)、L245N-89×5(21.7km)、L245N-114×5(26.2km)、L245N-168×5/6(22.7km)、L245N-219×6(14.8km);注醇管线15.8km,规格为L245N-27×4。

(3)采出液管线

榆-13至榆-9采出液管线为非金属管线,内径65mm,长度18.5km,设计压力PN64。

4)公用工程及辅助生产设施:给排水、仪表与自动控制、通信、防腐保温、消防、供配电、通讯、建筑与结构、供热与暖通等。

5)安全管理及应急管理

项目投资

工程总投资为53898万元。

主要工艺

钻井工艺、集气工艺、采气工艺。

评价方法

安全检查表、预先危险性分析、事故后果模拟、事故树分析法、作业条件分析

主要危险有害因素

井喷、火灾、爆炸、中毒和窒息、物体打击、高处坠落、容器爆炸、机械伤害、车辆伤害、触电、其他伤害等。

重大危险源

本工程不构成危险化学品重大危险源。

评价结论

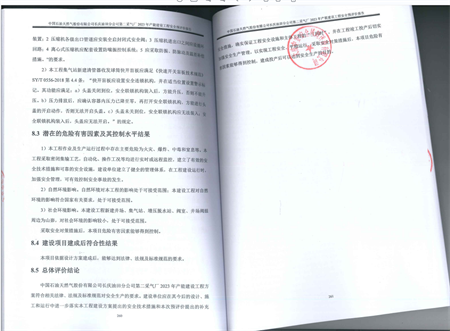

中国石油天然气股份有限公司长庆油田分公司第二采气厂2023年产能建设工程方案符合相关法律、法规及标准规范对安全生产的要求。建设单位应在其今后的设计、施工和运行中进一步落实本工程建设方案提出的安全技术措施和本次预评价提出的补充安全措施,确实保证工程安全设施和主体工程的“三同时”,并在工程竣工投产后切实加强安全生产管理,以实现工程安全、平稳运行,采取安全对策措施后,本项目危险有害因素能够得到控制,建成投产后可以达到安全生产的目的。

安全评价项目组长

王凤生

技术负责人

杨志勇

评价报告编制人

王凤生、张春雨

评价报告审核人

佟海波

过程控制负责人

宋婷婷

参与评价工作的安全评价师

于冬水、黄雅婷、张春雨、杨岩、胡志丽

参与评价工作的注册安全工程师

杨岩

参与评价工作的技术专家

徐建庆、沙启跃

到现场开展安全评价工作的人员名单

王凤生、张春雨

到现场开展安全评价工作的主要内容

对新建采气井场,新建米-8集气站、洲-19增压脱水站,扩建榆-13集气站、榆-9集气站、神-16集气站、洲-19集气站、三皇庙清管站、米-9清管站进行现场勘查。

工作时间

2023.1.28-2023.4.21

现场勘查时间

2023.2.15-2023.2.16

评价报告提交时间

2023.4.21

封皮(盖章)

评价组成员(签字页)

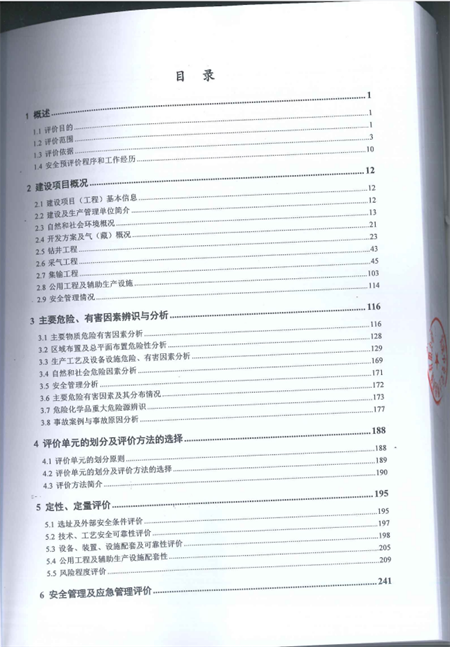

评价报告目录

评价报告结论(盖章)

现场勘查记录表

现场勘察照片

序号

站场名称及照片

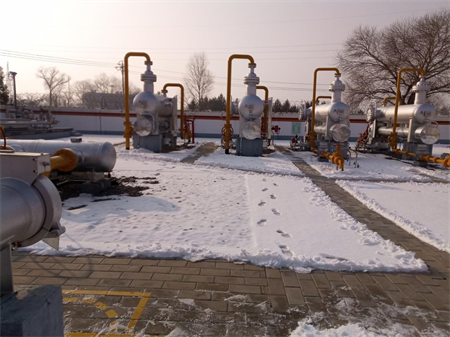

米-8集气站

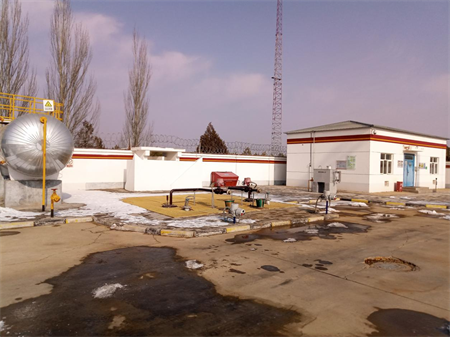

洲-19增压脱水站

榆-9集气站

榆-13集气站

洲-19集气站

神-16集气站

米-9清管站

三皇庙清管站

新建井场
