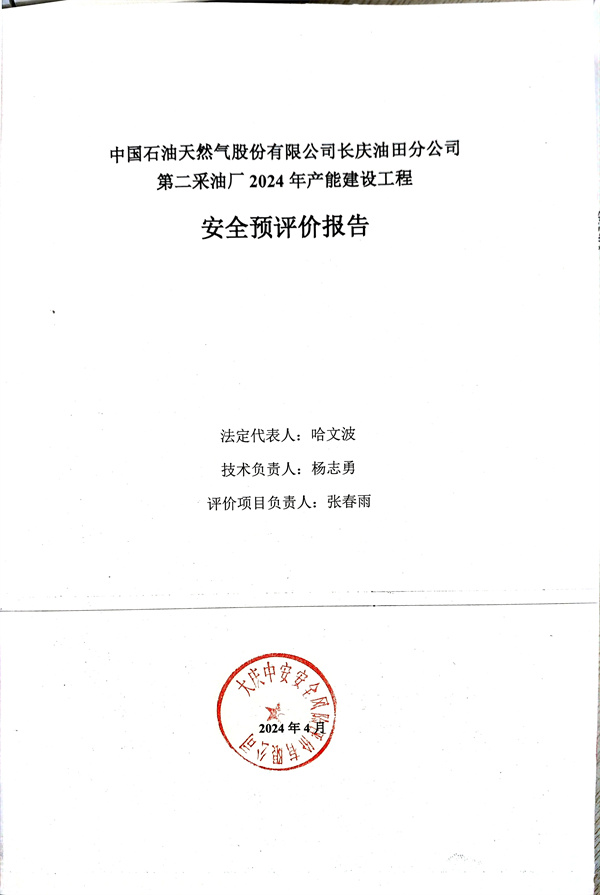

中国石油天然气股份有限公司长庆油田分公司第二采油厂2024年产能建设工程 安全预评价报告



安全评价项目名称

中国石油天然气股份有限公司长庆油田分公司第二采油厂2024年产能建设工程安全预评价

被评价单位名称

中国石油天然气股份有限公司长庆油田分公司第二采油厂

评价类别

预评价

行业类别

陆地石油和天然气开采业

建设性质

新建、改扩建工程

项目地点

甘肃省庆阳市西峰区、庆城县、环县、华池县

建设规模

第二采油厂2024年部署产能27×104t/a,新建采油井282口,注水井142

评价范围

1)钻井工程

2024年部署产能27×104t/a,新建采油井282口,注水井142口。其中西峰油田部署产能10.4×104t/a,采油井100口,注水井59口;马岭油田部署产能10.8×104t/a,采油井114口,注水井62口;城壕油田部署产能5.9×104t/a,采油井68口,注水井21口。

2)采油工程

本工程新建采油井282口。新建抽油机282套,新建标准化井场67座。

3)油气集输工程

1)新建西28

西28增压装置选择400m3/d4.0MPa油气分输一体化集成装置1座,主要设备设施:油气分输一体化集成装置、集油收球加药一体化集成装置、电控一体化集成装置、原油计量一体化集成装置、外输阀组、30m3事故油箱、无泄漏防爆污油污水回收装置、无水氯化钙脱水装置。

2)新建西29

西29增压装置选择180m3/d2.5MPa油气分输一体化集成装置1座,主要设备设施:油气分输一体化集成装置、集油收球加药一体化集成装置、电控一体化集成装置、外输阀组、30m3事故油箱、无泄漏防爆污油污水回收装置、无水氯化钙脱水装置、罐式成垢装置。

3)新建岭89

89增压装置选择150m3/d4.0MPa油气混输一体化集成装置1座,主要设备设施:油气混输一体化集成装置、集油收球加药一体化集成装置、电控一体化集成装置、外输阀组、30m3事故油箱、无泄漏防爆污油污水回收装置。

4)新建城13

13增压装置选择240m3/d2.5MPa油气分输一体化集成装置1座,主要设备设施:油气分输一体化集成装置、集油收球加药一体化集成装置、电控一体化集成装置、外输阀组、30m3事故油箱、无泄漏防爆污油污水回收装置、无水氯化钙脱水装置。

5)新建无人值守智能油气混输装置6

180橇(60m3/d4.0MPa)、珠203橇(60m3/d2.5MPa)、环84橇(40m3/d2.5MPa)、里561橇(80m3/d2.5MPa)、悦90橇(40m3/d4.0MPa)、珠33输油橇(80m3/d2.5MPa)。

6)西26增(规模调整)

新建2400m3/d4.0MPa油气分输一体化集成装置。

7)西27增(规模调整)

新建1600m3/d4.0MPa油气分输一体化集成装置。

8)改造西19

新建1具油气萃取计量增压混输装置、114井式集油收球加药装置。

9)改造岭1

更换外输泵1台(Q=15m3/hH=400m)、14井式总机关1具、常温集输改造。

10)岭十七脱水点(二次调整)

岭十七脱水点二次调整,主要设备设施:三相分离一体化集成装置、集油收球加药一体化集成装置、原油加热一体化集成装置、原油两室缓冲一体化集成装置、伴生气分液计量一体化集成装置、原油计量一体化集成装置、30m3事故油箱、无泄漏防爆污油污水回收装置。

11)改造岭二转

新建来油计量装置(PN25 DN501套。

12)改造岭十转

更换20m3缓冲罐1具。

13)改造岭一联

两段脱水流程改造。

14)改造西三联

西三联预留位置新增1200m3/d三相分离器3套,集油收球加药一体化集成装置1套,原油计量一体化集成装置2套,三相计量装置1套,无泄漏污油防爆回收装置1套,1200kW原油加热一体化集成装置1套。

15)改造岭十四脱

两段脱水流程改造。

16)改造华十六脱

新建三相分离器1具、无水氯化钙装置1套,伴生气压缩机1台。

17)改造庆十二转

将已建气液分离器移至已建缓冲罐右侧,原位置扩建120m3缓冲罐。

18)阀室

新建截断阀室1座。

19)油气集输管道

新建单井出油管线227.5km:其中规格为L245N-60×5.0198km、规格为L245NS-60×5.02.5km、规格为L245N-76×5.027km,设计压力为4.0MPa

西28-西26增集油、集气、供气管线各4.46km:其中集油L245N-114×5.0,集气L245N-114×5.0,供气L245N-48×4.0。集油管线设计压力为4.0MPa、集气、供气管线设计压力为2.5MPa

西29-西28增集油、集气、供气管线各7.58km:其中集油L245N-76×5.0,集气L245N-76×5.0,供气L245N-48×5.0。集油管线设计压力为4.0MPa、集气、供气管线设计压力为2.5MPa

岭环线输油管道改线2.5km:材质为L245N,规格为Φ219×7.0,设计压力6.3MPa

89-岭二转集油管线5.31km,材质为L245N,规格为Φ76×5.0,设计压力4.0MPa

13-华十六脱集油、集气、供气管线各3.9km:其中集油L245N-76×5.0,集气L245N-89×5.0,供气L245N-48×4.0。集油管线设计压力为4.0MPa、集气、供气管线设计压力为2.5MPa

4)采出水处理及注水工程

1)新建岭三注水站

注水站设计规模1500m3/d。主要设备设施:清水注水一体化集成装置、清水配水一体化集成装置、储水罐、清水处理一体化集成装置、埋地污水回收罐。

2)改造西三联采出水回注系统

新建采出水回注一体化集成装置1具。

3)岭十七脱水点采出水处理系统

岭十七脱水点采出水处理系统,主要设备设施:采出水处理一体化集成装置、采出水回注一体化集成装置、污水污泥箱(半地下式)、污水泵。

4)改造岭五转清水回注系统

新建五柱塞注水泵、立式过滤器。

5)扩建华十六脱采出水处理及回注系统

扩建华十六脱采出水处理及回注系统,主要设备设施:沉降除油罐、油田采出水一体化集成装置(气浮+过滤)、采出水配水一体化集成装置、采出水回注一体化集成装置、100m3净化水罐、污水、污油回收装置、污水污泥箱、污水泵、加药装置、油水罐防爆收油隔氧装置、100m3密闭隔氧与VOCs挥发抑制装置。

6)注水管线

新建注水管线211.2km,其中热塑性塑料内衬玻璃钢复合管189.9kmL245N-Φ48×7钢管21.3km,设计压力为25MPa

5)矿建

新建25人前线生产保障点1座(宁102前线生产保障点)。

6)公用工程及辅助生产设施

供配电、仪表及控制系统、通信及监控、消防及给排水、供热与暖通、防腐保温、建筑结构及井场分布式光伏发电装置等。

7安全管理及应急管理

项目投资

本工程建设投资51603.19万元。

主要工艺

钻井工艺、井下作业工艺、采油工艺、油气集输工艺、采出水处理及注水工艺

评价方法

安全检查表预先危险性分析危险度、作业条件危险性分析法

主要危险有害因素

井喷、火灾爆炸、中毒和窒息、机械伤害、车辆伤害、触电、物体打击、高处坠落、灼烫、噪声、淹溺、其他伤害

重大危险源

评价结论

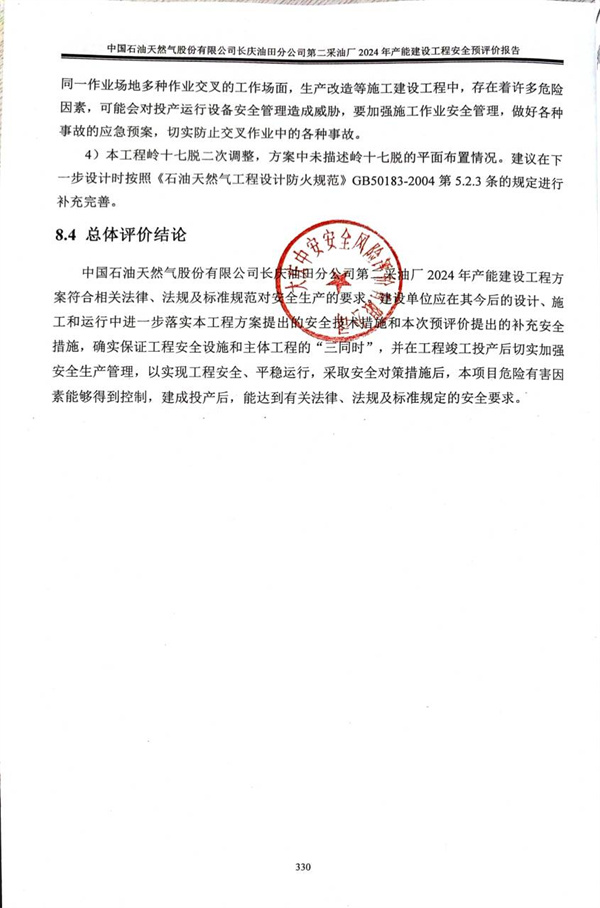

中国石油天然气股份有限公司长庆油田分公司第二采油厂2024年产能建设工程方案符合相关法律、法规及标准规范对安全生产的要求。建设单位应在其今后的设计、施工和运行中进一步落实本工程方案提出的安全技术措施和本次预评价提出的补充安全措施,确实保证工程安全设施和主体工程的三同时,并在工程竣工投产后切实加强安全生产管理,以实现工程安全、平稳运行,采取安全对策措施后,本项目危险有害因素能够得到控制,建成投产后,能达到有关法律、法规及标准规定的安全要求。

安全评价项目组长

张春雨

技术负责人

杨志勇

评价报告编制人

黄雅婷胡彦超

评价报告审核人

宋婷婷

过程控制负责人

何金

参与评价工作的安全评价师

张春雨、于冬水、杨岩、黄雅婷胡彦超、胡志丽

参与评价工作的注册安全工程师

杨岩、于冬水

参与评价工作的技术专家

到现场开展安全评价工作的人员名单

张春雨、胡彦超

到现场开展安全评价工作的主要内容

现场资料收集、现场勘察及调研

工作时间

202424~2024418

现场勘查时间

202335~8

评价报告提交时间

2024418

封皮(盖章)

评价报告目录

评价报告结论(盖章)

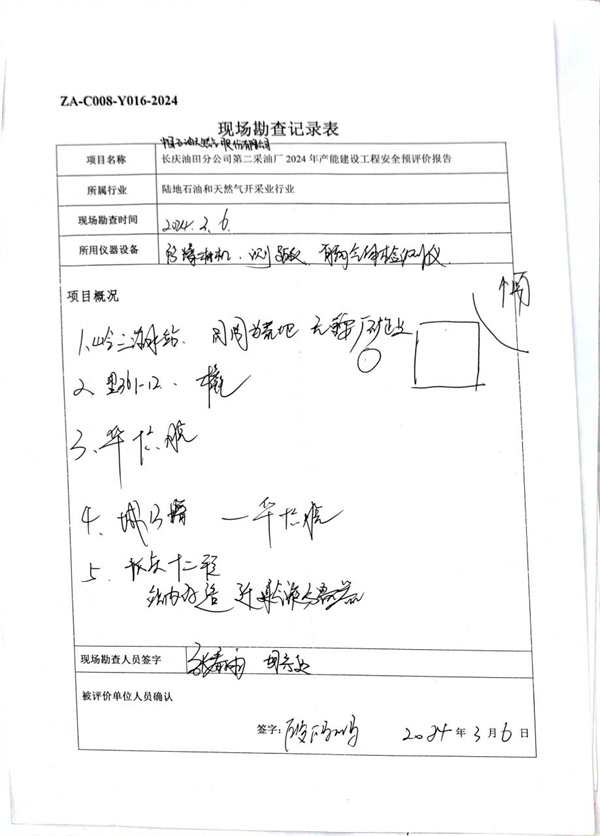

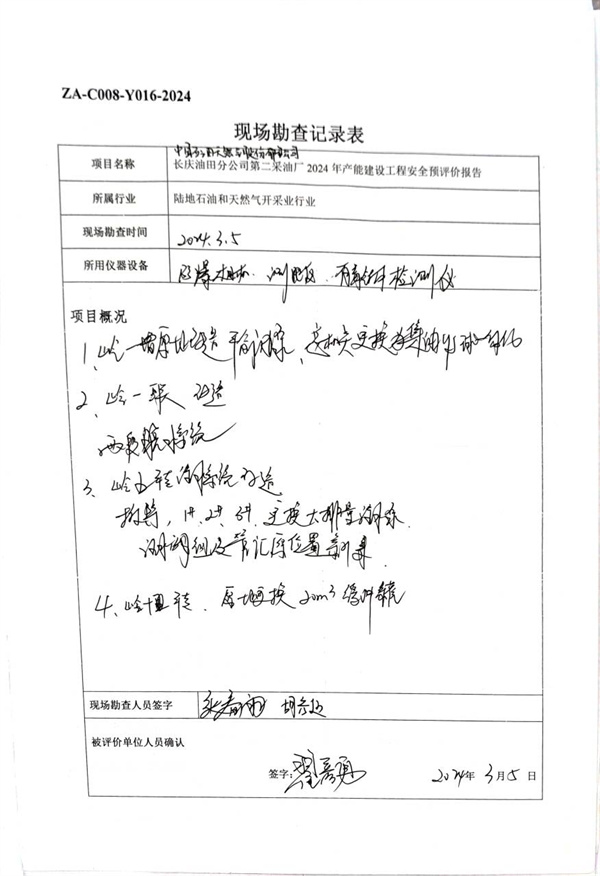

现场勘查记录表

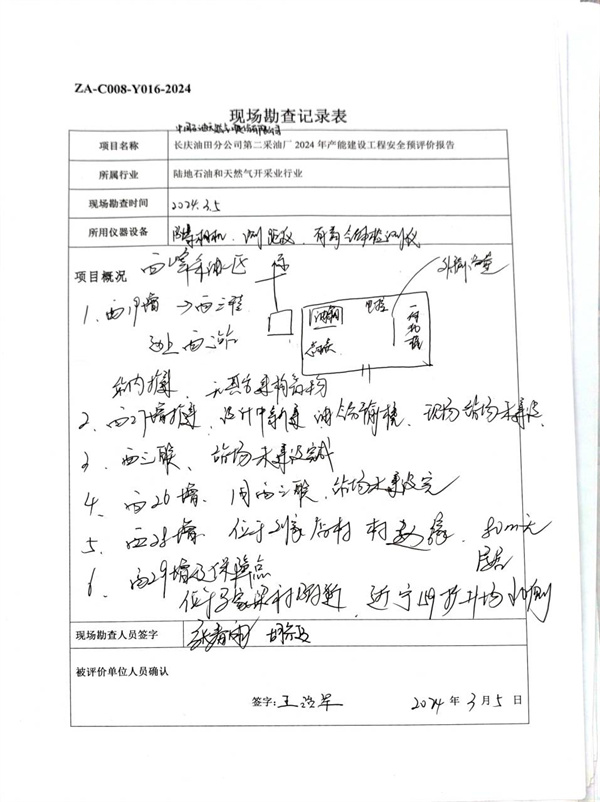

现场勘察照片
