中国石油天然气股份有限公司塔里木油田分公司塔里木油田克拉苏气田克深9区块白垩系巴什基奇克组产能建设项目安全预评价报告
|
安全评价项目 名称 |
中国石油天然气股份有限公司塔里木油田分公司塔里木油田克拉苏气田克深9区块白垩系巴什基奇克组产能建设项目安全预评价报告 |
||
|
被评价单位名称 |
中国石油天然气股份有限公司塔里木油田分公司克拉采油气管理区 |
||
|
评价类别 |
安全预评价 |
行业类别 |
陆地石油和天然气开采业 |
|
建设性质 |
新建、扩建工程 |
项目地点 |
新疆阿克苏地区拜城县境内 |
|
建设规模 |
克深9区块设计生产井数10口,其中老井8口,新井2口(采气井1口、水平排水井1口)。设计年产气规模5.18×108m3(167×104m3/d),预测稳产4年,设计单井产能4~56×104m3/d。。 |
||
|
评价范围 |
本工程划分为两个阶段建设,第一阶段为建产期(2026年~2029年)的地面工程建设内容,第二阶段为衰减期(2030年~2042年)的地面工程建设内容,本项目评价范围仅限地面工程部分,钻井工程不在评价范围内。 1)站场工程 (1)第一阶段(建产期) ①新建克深9-4孔板计量型标准化采气井场1座。 ②新建克深9-H1排水井场1座。 ③克深902井气举改造。 ④克深9-2井接入改造。 ⑤克深907井气举管线接入改造。 ⑥克深9井增压改造。 (2)第二阶段(衰减期) ①克深9-3井和克深9-H1井:气举改造。 ②克深907井:气举改造。 ③克深9井:增压改造。 ④克深9-2井:接入改造。 2)线路工程 本工程建产期新建管道7条,衰减期新建管道4条,共新建集输管道11条。其中新建采气管线(DN65)0.5km、低压气液混输管线(DN100)0.8km、低压气液混输管线(DN200)6.5km、排水管线(DN150)0.5km、气举管线(DN50)10.8km、井场联络管线(DN80)2.9km。 3)公用工程及辅助生产设施 仪表与自动控制系统、通讯与安防、供配电、给排水、消防、暖通空调、建筑结构、防腐保温、新能源利用等。 |
||
|
项目投资 |
本工程项目总投资49598万元(不含税) |
||
|
主要工艺 |
采气工艺、天然气集输工艺、排水采气工艺 |
||
|
评价方法 |
安全检查表、预先危险性分析、危险度、事故树评价 |
||
|
主要危险有害 因素 |
|||
|
重大危险源 |
本工程新建及改造采气井场均不构成危险化学品重大危险源。 |
||
|
评价结论 |

中国石油天然气股份有限公司塔里木油田分公司塔里木油田克拉苏气田克深9区块白垩系巴什基奇克组产能建设项目可行性研究报告符合相关法律、法规及标准规范对安全生产的要求。建设单位应在其今后的设计、施工和运行中进一步落实本工程可行性研究报告提出的安全技术措施和本次预评价提出的补充安全措施,切实保证工程安全设施和主体工程的“三同时”,并在工程竣工投产后切实加强安全生产管理,以实现工程安全、平稳运行,本工程危险有害因素能够得到控制,建成投产后,可达到有关法律、法规及标准规定的安全要求。 |
||
|
安全评价 项目组长 |
佟海波 |
技术负责人 |
杨志勇 |
|
评价报告编制人 |
佟海波、赵世凯 |
评价报告审核人 |
张春雨 |
|
过程控制负责人 |
宋婷婷 |
||
|
参与评价工作的安全评价师 |
佟海波、赵世凯、宋伟、胡志丽、于冬水、刘翠翠、 |
||
|
参与评价工作的注册安全工程师 |
宋伟、于冬水、胡志丽、赵世凯 |
||
|
参与评价工作的技术专家 |
/ |
||
|
到现场开展安全评价工作的人员名单 |
佟海波、刘翠翠 |
||
|
到现场开展安全评价工作的主要内容 |
对新建采气站场选址符合性、总平面布置合理性及安全设备设施进行检查。 |
||
|
工作时间 |
2025年7月18日至2025年12月26日 |
||
|

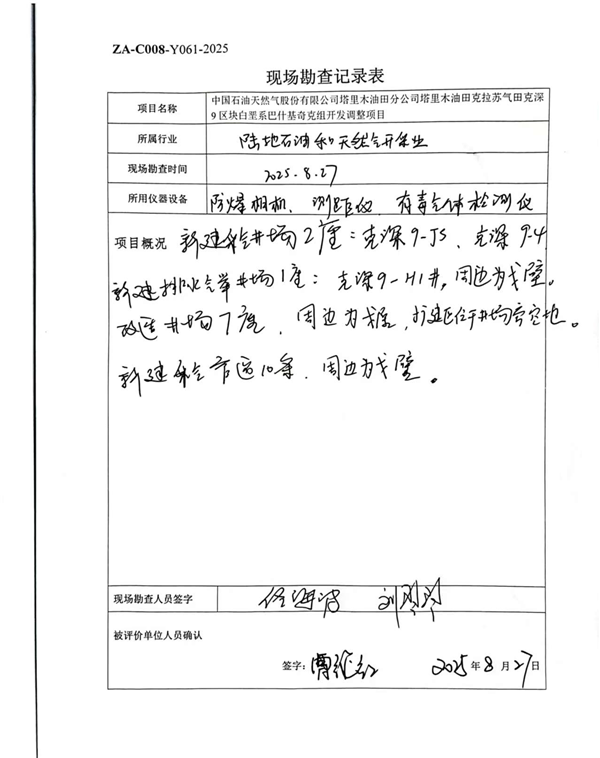

现场勘查时间 |
2025年8月27日 |
评价报告提交时间 |
2025年12月26日 |
|
封皮(盖章) |
|
||
|

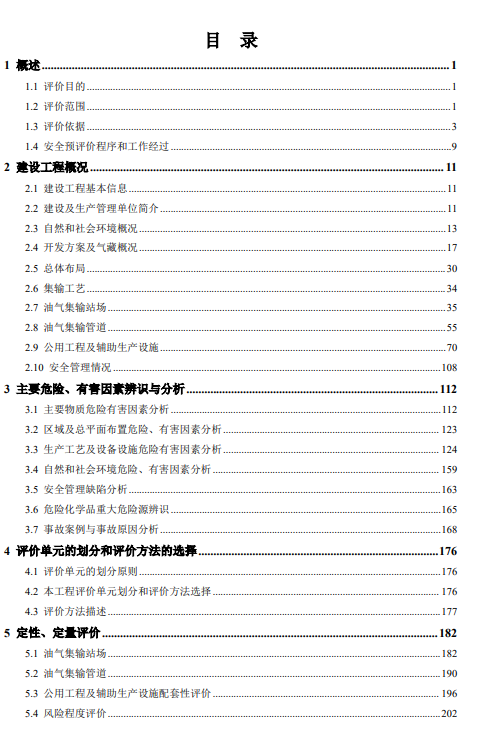

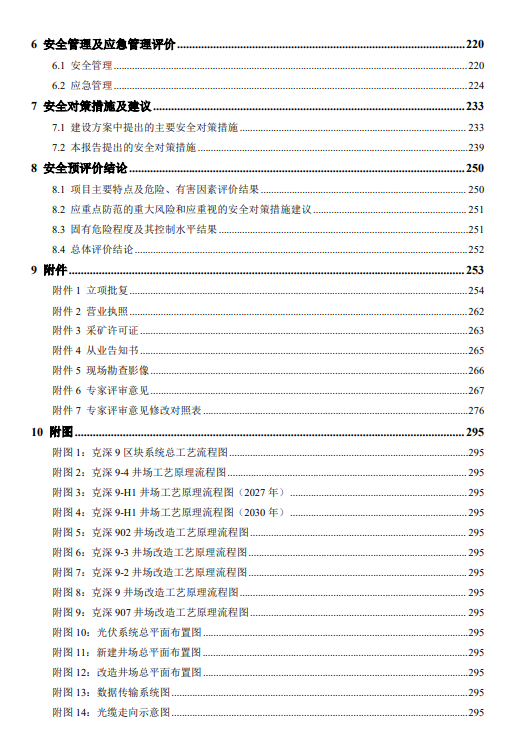

评价报告目录 |
|
||
|
评价报告结论(盖章) |
|
||
|
现场勘查记录表 |
|
||
|
现场勘察照片 |
|
||
